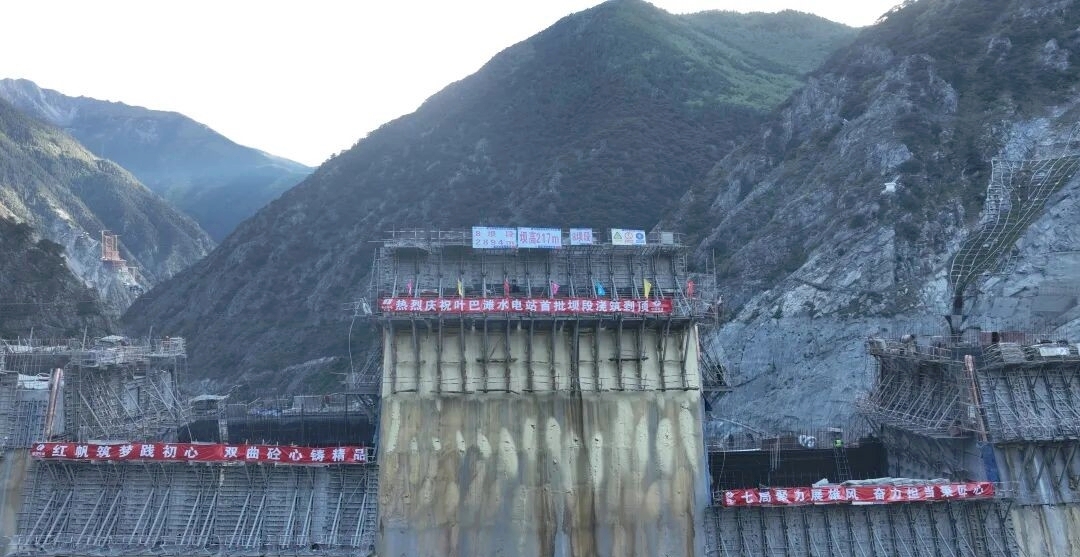

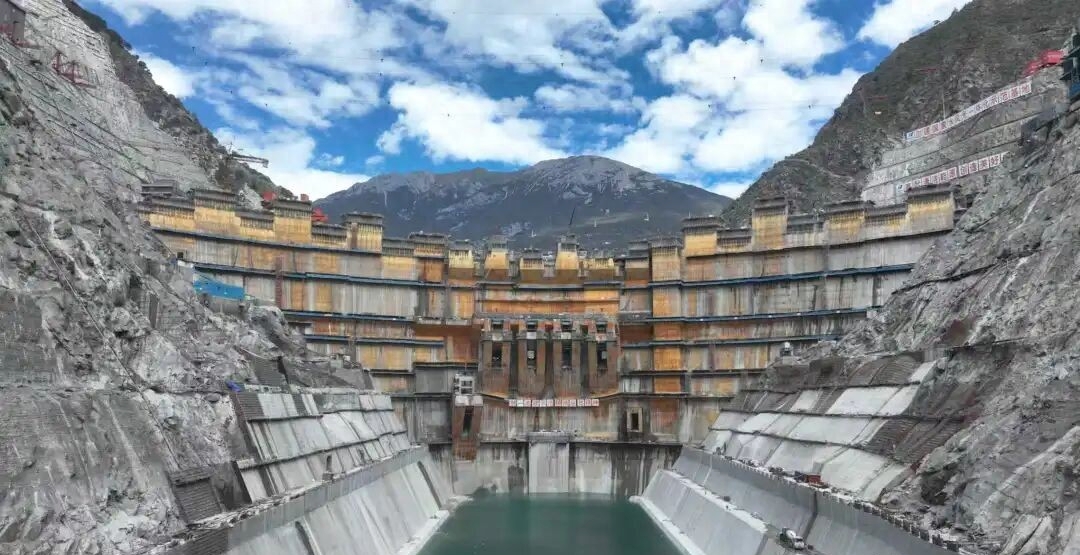

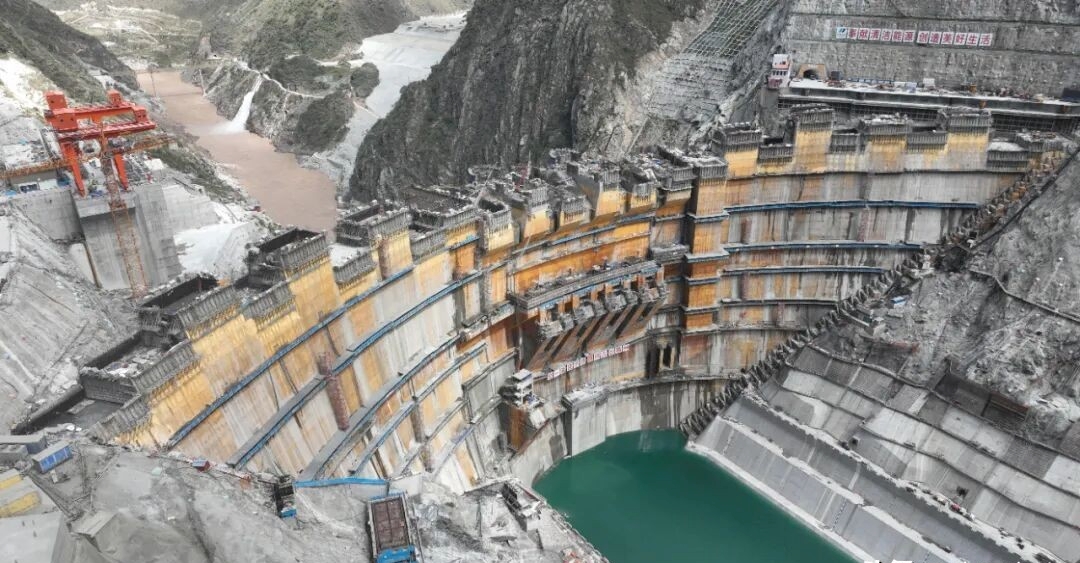

克日,,由中国永乐国际F66设计承建的我国在建海拔最高双曲拱坝电站——华电金上叶巴滩水电站首批坝段乐成浇筑至坝顶,,大坝主体结构施工取得阶段性胜利。 叶巴滩水电站是国家“十四五”妄想重点工程、、国家“西电东送”接续基地和西南水电基地建设重大工程,,总装机容量224万千瓦。由中国永乐国际F66所属成都院妄想论证并勘探设计,,西北院承当主体工程监理,,水电四局、、水电五局、、水电七局、、水电九局、、水电十一局加入建设。 工程主要修建物包括混凝土双曲拱坝、、泄洪消能设施和引水发电系统。大坝为双曲拱坝,,最大坝高217米,,共计27个坝段,,混凝土浇筑设计总量约263万立方米。自启动大坝首仓混凝土浇筑以来,,历经37个月,,首批坝段浇筑到顶。 电站位于金沙江上游青藏高原边沿,,平均海拔3000米,,具有“六高、、四大、、两长”的重大特点,,对混凝土施工手艺及治理提出极高要求。项目团队应用“制热混凝土+蓄热法浇筑”“薄层短间歇+制热混凝土+蓄热法”等工艺,,有用包管高海拔严寒地区冬季连续施工;;;孔口坝段倒悬牛腿结构接纳4.5米大升层施工,,使大坝混凝土浇筑工期提前6.4个月;;;推进“智慧大坝”建设,,引入数字孪生、、智能温控与灌浆等手艺,,构建全历程“数字神经网络”,,实现温度实时监测与智能调控;;;推动施工工艺标准化,,全力打造高原精品工程,,大坝随机取出38.1米混凝土长芯,,突破天下纪录;;;系统优化浇筑流程,,形成“混凝土浇筑一条龙治理提升法”,,借助缆机轴线与大坝三维模子优化吊运路径,,提升浇筑效率,,创下日浇筑6493.5立方米、、月浇筑13万立方米的施工纪录。 作为金沙江上游水风物一体化清洁能源基地的主干电源,,电站周全投运后,,预计年发电量达102.05亿千瓦时,,每年可节约标煤399万吨、、镌汰碳排放737万吨,,对推动区域经济协同开展、、助力国家实现“双碳”目的具有主要意义。 |
|||||
|
